当前位置:首页 > 休闲

国家电投集团四川公司剑科水电站首台机组并网发电

6月29日20时17分,电投电站国家电投集团四川公司剑科水电站首台(2号)机组顺利完成72小时带负荷试运行,集团机组正式并网发电。司剑首台

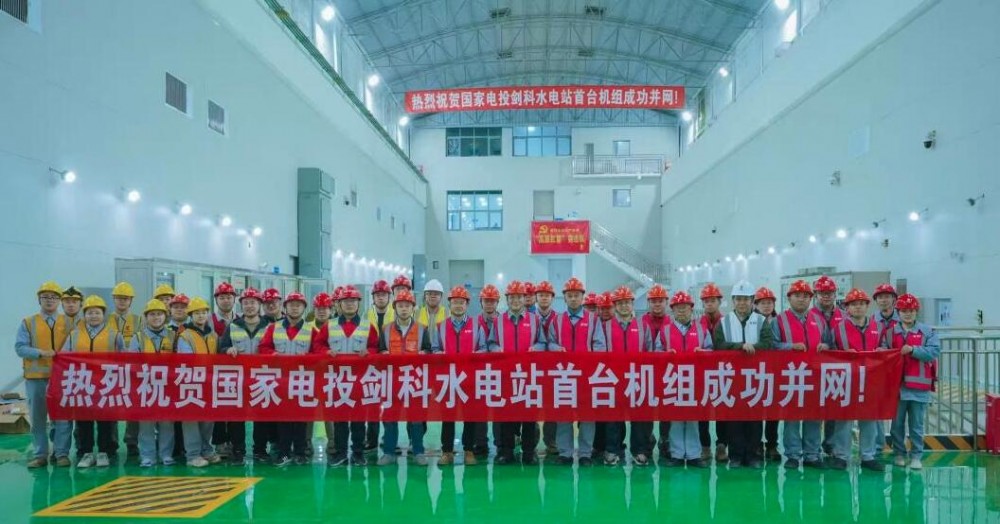

▲剑科水电站首台机组成功并网

剑科水电站是科水国家电投集团“十四五”规划重点工程,电站位于四川省阿坝州松潘县境内,并网是发电毛儿盖流域“一库三级”梯级开发的“龙头水库”电站。剑科水电站共安装3台8.2万千瓦的电投电站发电机组,总装机容量24.6万千瓦。集团机组电站水库属一等大(Ⅱ)型工程,司剑首台坝顶高程3203.8米,科水项目为国家电投集团海拔高度第二的并网大坝,正常蓄水位库容1.328亿立方米,发电具备年调节功能,电投电站额定水头495米,集团机组引水隧洞长19.86公里。司剑首台

该项目具有高海拔、高水头、长隧洞等特点,建设过程中,大坝填筑采用以BIM模型为基础的项目建设全过程数字化管理,控制工程质量。采用多种手段加强引水隧洞质量检测,保证投产后安全运行。投产前,四川公司对机组进行了全面检查维护,重点验证了保护系统、厂用电及调速励磁性能,确保机组具备长期可靠运行能力。

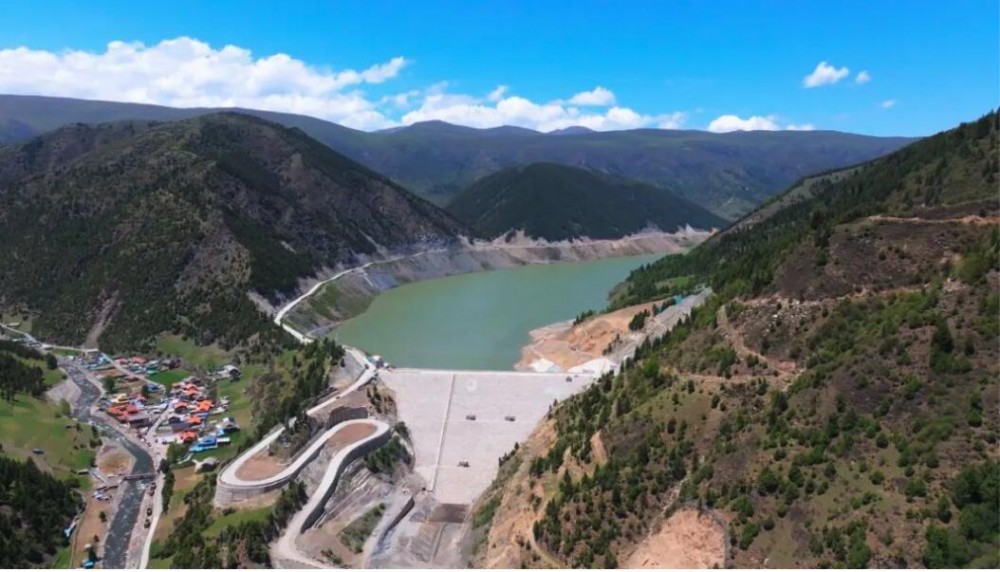

▲剑科水电站大坝俯瞰图

剑科水电站投产后,年均发电量约9亿千瓦时,相当于节约标准煤29.2万吨,减少二氧化碳排放71.74万吨,将成为四川省重要的调峰电源,对优化区域能源结构、提升迎峰度夏电力保供能力具有重要意义。

目前,四川公司正全力推进剩余两台机组调试工作,计划7月实现全容量投产。同时,加快推动毛儿盖流域协同发展,推进剑科24.6万千瓦水光互补项目建设,以实干实绩推动“均衡增长战略”在川落地。


分享到:

京ICP备19007577号-5
